【塗装工事】綾瀬市/サイディング塗装・モニエル瓦塗装
1日目から工事完了まで

工事前の様子

工事完成写真
【K様邸・塗装工事のはじまり~終わりまでの全て】
工事中の様子は、このページでご説明させて頂きます。「家を守るための作業」・「雨漏り対策」・「塗装で塗ると見えなくなる下地処理」・「工事の裏側」を、ご確認ください。10年~15年に一度の塗替え工事。全力で工事をさせて頂きます。
塗装工事の仕様
≪工 事 仕 様≫
■サイディング外壁塗装
>>> アートフレッシュ (エスケー化研)
■コーキング交換・打ち替え
>>> 超耐候SRシールH100
■コロニアル屋根塗装
>>> 遮熱パラサーモシリコン (日本特殊塗料)
■付帯塗装
>>>ファインパーフェクトトップ (日本ペイント)

■工事前の様子

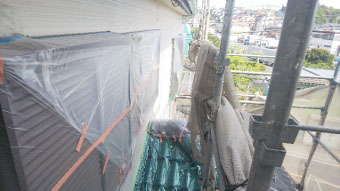

外壁の種類はサイディング壁。

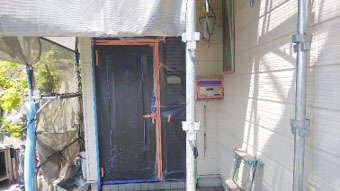

コーキング目地は重要な作業です。 作業工程をご説明させて頂きます。

モニエル瓦 屋根です。
屋根はなかなか見えないヶ所なので、長持ちするように、高耐久仕様にて施工します。

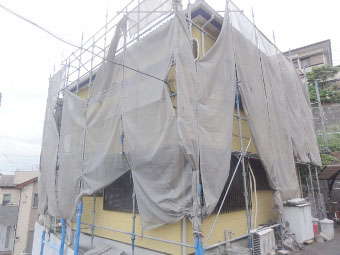

1日目 塗装作業

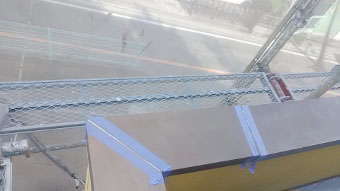

■足場の組立

2日目 塗装作業

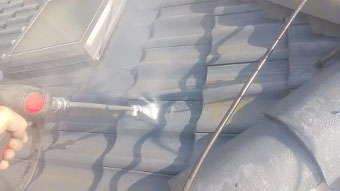

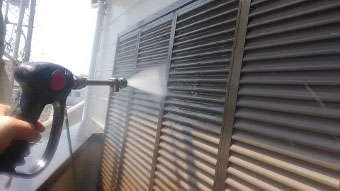

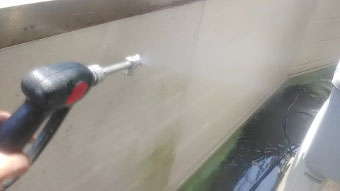

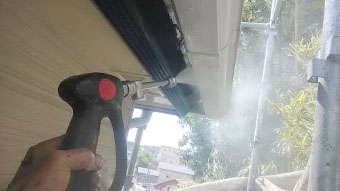

■屋根 高圧洗浄

本日の洗浄は高い箇所、屋根から行います。 順に、低い箇所の洗浄に続きます。

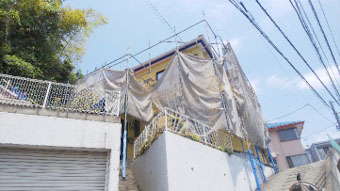

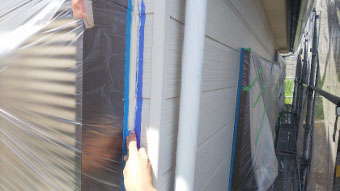

■工事前の様子

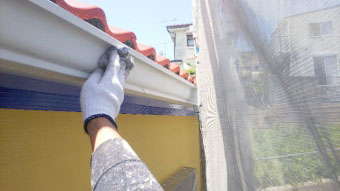

お約束の雨樋内部、普段は仮設足場がないとお掃除できませんのでお安い御用です!

■工事前の様子

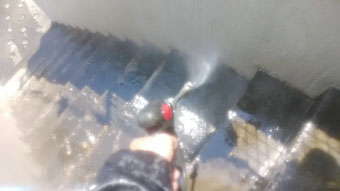

次に、付帯部の高圧ジェット洗浄。

外壁サイディングも。。

洗浄の最後に、玄関外階段を洗って完了です。 明日も、よろしくお願いいたします。
3日目 塗装作業
■壁まわりに繁殖したツタの除去

本日は塗装前の準備工程です。

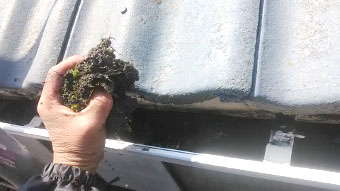

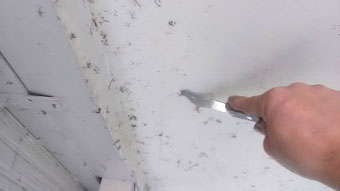

生殖したツタ類を、まずは取り除きます。

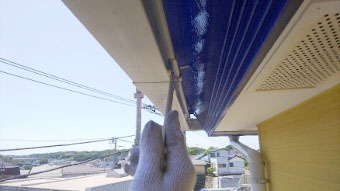

次に、先ほどの軒天や外壁サイディングの、ツタの根っこをケレン。 きれいに取り除きます。

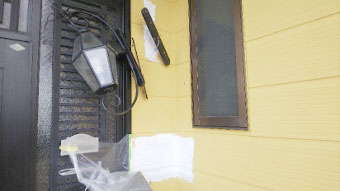

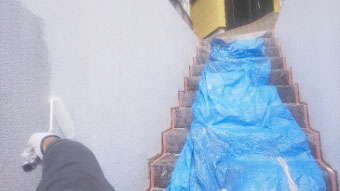

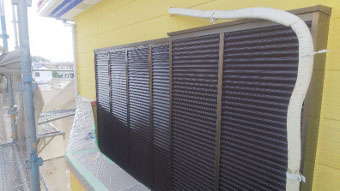

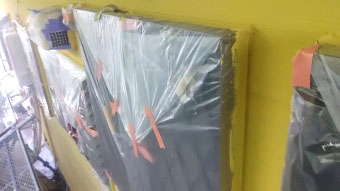

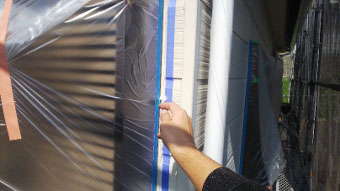

■塗装前のビニール養生

午後はサッシ等ビニール養生。
塗料が付着しないよう、守ります。

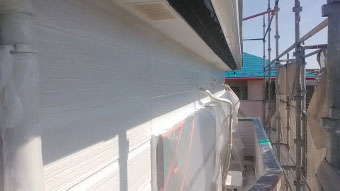

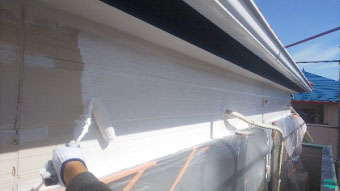

4日目 塗装作業
■モニエル瓦 下地調整

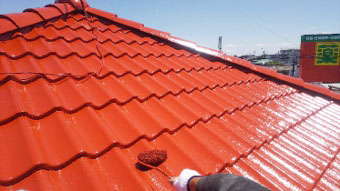

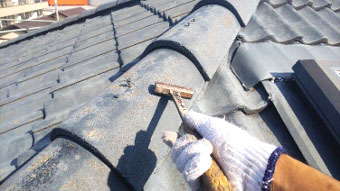

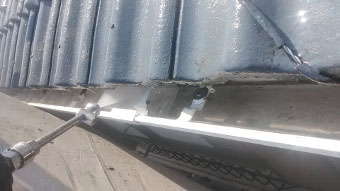

モニエル瓦の棟包み、釘が出てきてしまっていますので打ち直しから。

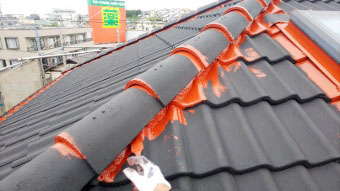

■モニエル瓦 雪止めの塗装処理

雪止めの金属部は、専用の密着プライマーを塗布しておきます。 屋根本体工事は、後日です。

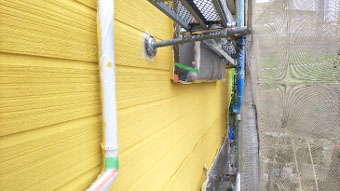

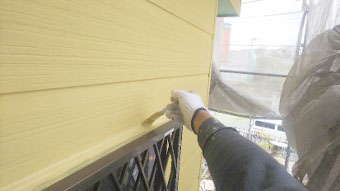

■サイディング壁の処理

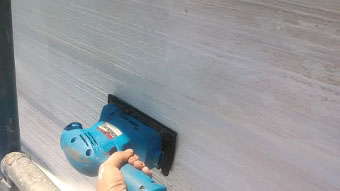

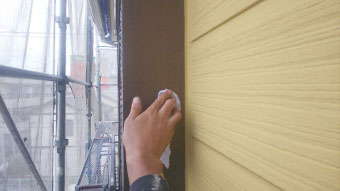

外壁サイディングは、以前の塗膜の劣化部を除去。
■工事前の様子

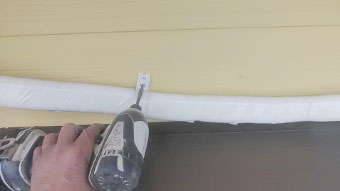

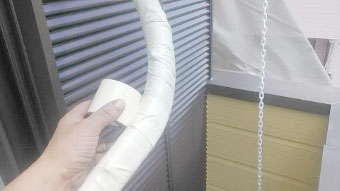

続いて、サッシ廻りのコーキング止水。

コーキング密着プライマーの塗布後、変成シリコンコーキングです。
5日目 塗装作業
■モニエル瓦 下塗り

本日はモニエル瓦の下塗り工程です。

既存の古い塗膜劣化が見られましたので、ウルトラルーフプライマーにて対策します。

下塗り後の、全体の様子です。 K様 ご確認くださいませ。
■モニエル瓦 中塗り

次は、遮熱スーパーパラサーモシリコン中塗り。 細部を刷毛等できちんと。。 今日はここまでです。
6日目 塗装作業

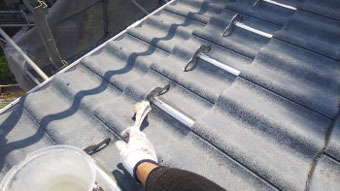

■モニエル瓦 中塗り

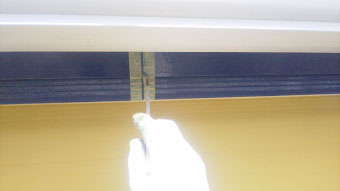

モニエル瓦屋根 昨日の続きです。
中塗り工程になります。

遮熱スーパーパラサーモシリコン、
中塗りの全体。

7日目 塗装作業

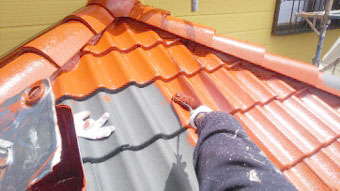

■モニエル瓦 上塗り

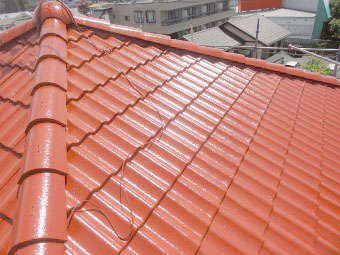

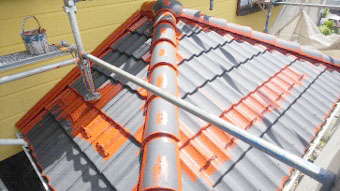

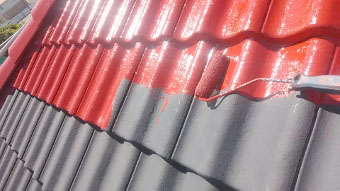

昨日から塗装しているモニエル瓦屋根の仕上げ塗りです。

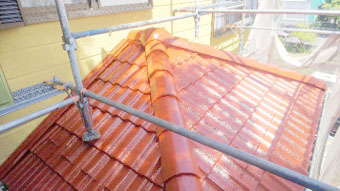

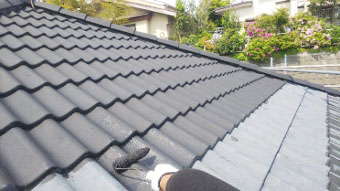

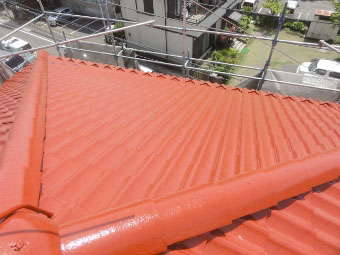

■モニエル瓦塗装 仕上がりの様子

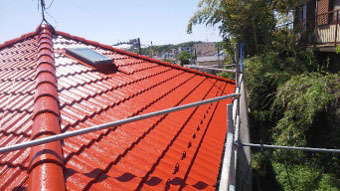

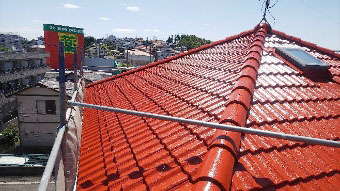

K様 屋根の完成です。 ご確認ください。
防水性が復活しました。

■外壁サイディング 下塗り

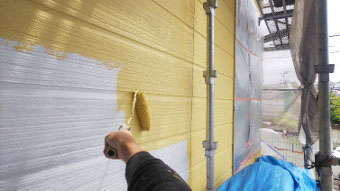

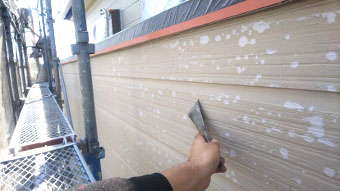

外壁サイディングの、下塗り工程から工事開始です。

■外壁サイディング 再度 下地調整

念のため旧塗膜の弱っていた箇所を下地調整して、もう一度下塗り。

8日目 塗装作業
■外壁サイディング 中塗り

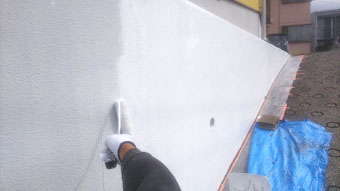

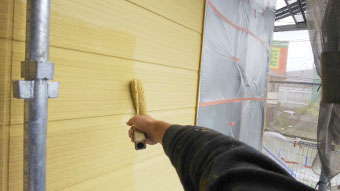

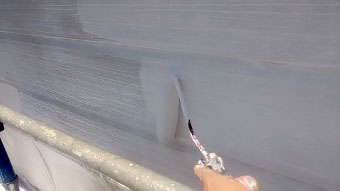

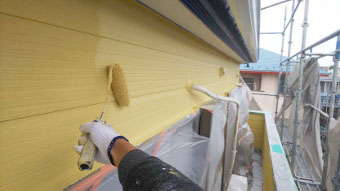

外壁サイディングを中塗り、昨日の続き。 ハルス複合アートフレッシュで、艶なしの高級な感じです。 私は大好きです(^^)

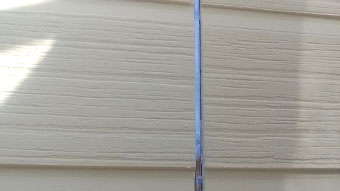

中塗り後の様子です。 明日は、外壁サイディング塗装 上塗りをおこないます。

9日目 塗装作業

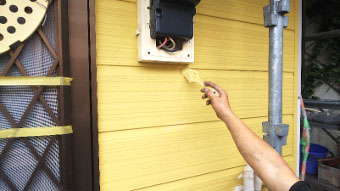

■サイディング壁 上塗り

サイディング外壁の上塗りです。
本日、仕上げ工程ですね。。

■窓ビニール養生の取り外し

完成しましたら、サッシ廻りのビニール養生を撤去して通風できるように。。

10日目 塗装作業

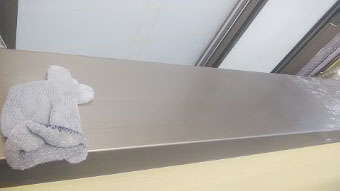

■破風板 ジョイント処理

本日から付帯部の施工です。

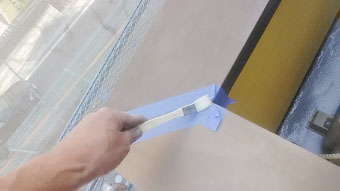

破風板のジョイント部分、止水処理をします。
■窓ビニール養生の取り外し

先程の止水処理は、とても大切です。 塗装後の早期ハクリを、防止する役目があります。
11日目 塗装作業

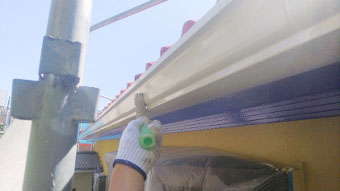

■付帯塗装を進めます

雨トイの作業を進めます。
下地調整のから。

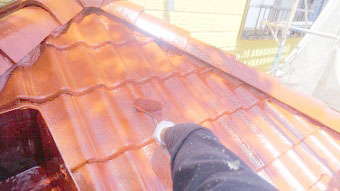

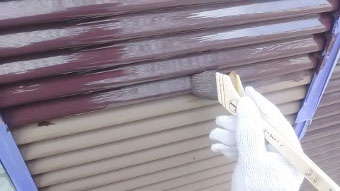

ローラーで施工の前に、細部からラジカル制御高耐候シリコン。

仕上げはローラーで、中塗り上塗りです。

縦トイも、同様に塗り込みます
12日目 塗装作業

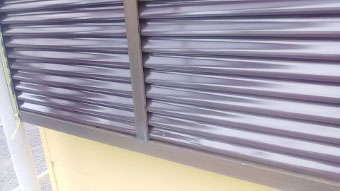

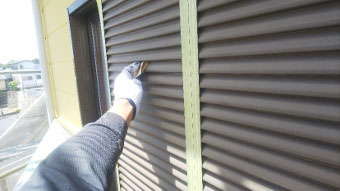

■雨戸の塗装

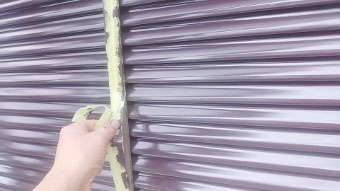

付帯部は、雨戸や戸袋施工です。 まず、下地調整のケレン作業です。

浮きサビを落とします。

今までの付帯部と同じ仕様の、ラジカル制御高耐候シリコンで上塗り。

完成です。。
13日目 塗装作業
■サイディング壁 ・ 目地コーキング

本日から外壁サイディングの目地工程です。
まず、古い既存の劣化コーキングを撤去。

14日目 塗装作業
■モニエル瓦 中塗り

本日は、1階のモニエル瓦屋根を仕上げます。 先日の下塗りから、今日は中塗りです。

■モニエル瓦 上塗り

仕上げの上塗り工程。 1階のモニエル屋根も、遮熱スーパーパラサーモシリコンにて施工しました。

■雨戸の作業

次に、付帯部の養生材を撤去。

■清掃の様子

最後にアルミサッシ等 清掃しました。

15日目 塗装作業

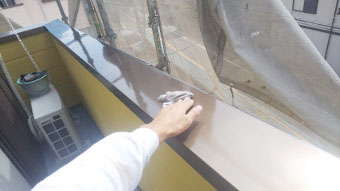

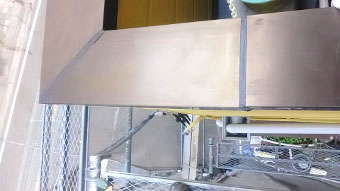

■ベランダ笠木の処理

ベランダアルミ笠木の続き。
清掃後のマスキング養生です。

ジョイント部分の、コーキング止水処理。

■サイディング塗装 見直し

外壁サイディングは、見直しと手直しを行います。

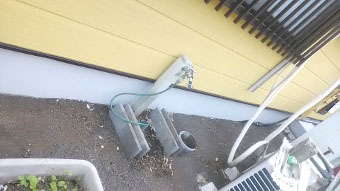

■エアコン配管テープ

外壁サイディングをきれいに仕上げる為、外しておいたエアコン冷媒管を元に戻して。

■清掃

本日も最後、サッシ等の清掃です。

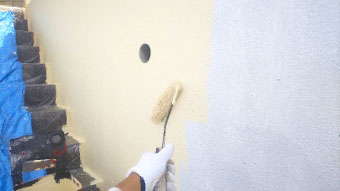

16日目 塗装作業

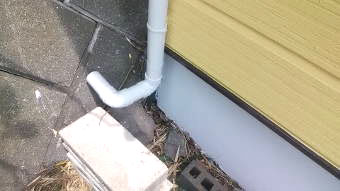

■エアコン配管の復旧

昨日の、エアコン冷媒管です。 外壁が完成したので、元の位置に戻します。

■ベランダ床 コーティング

ベランダの床防水のコーティング

最後にもう一度、手直しと見直しで念入りに。。
■見直し 清掃

続いて、もう一度清掃です。。

■まもなく工事完了です

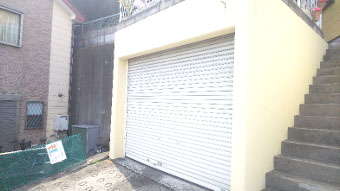

あとは、仮設足場の解体です。 ヨウヘキやカーポートのシャッターは、足場の解体後に施工致します。

17日目 塗装作業
■K様 お打ち合わせ箇所

K様 先日の、お打ち合わせ箇所です。 下塗りから、上塗りまで。。

■家の周り 清掃

ご自宅も基礎部分の施工を行いますので、基礎廻りは清掃しておきます。

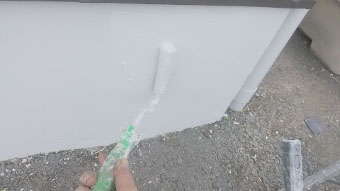

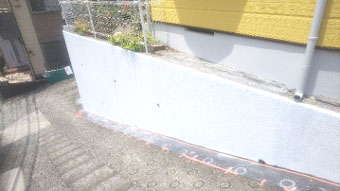

■基礎の塗装

基礎の下塗りから、上塗りです。 残りのヨウヘキも、引き続き、よろしくお願いいたします。

18日目 塗装作業
■擁壁(ようへき)の塗装

残っているヨウヘキの、下塗り工程。

下塗後。 建物本体と同じ、カビ対策の下塗りです。 仕上げは、後日行います。

19日目 塗装作業
■擁壁の塗装(中塗り)

ヨウヘキの続きです。 ハルス複合アートフレッシュ、中塗り。

■擁壁の塗装(上塗り)

午後は上塗りです。

■擁壁の工事 完了です

ヨウヘキも完成しました。 明日以降、見直しを行って完成予定となっております。。

サイディング塗装・モニエル瓦塗装(綾瀬市)
全ての工事が完了しました!
■駐車場のライン引き

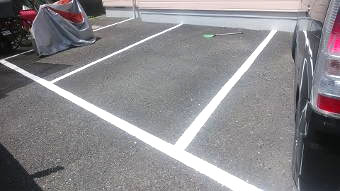

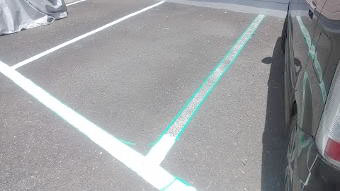

いよいよ、完成が近づいてきました。 駐車場の、ライン引き。

完成。

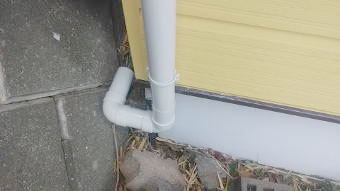

■雨トイの切り回し

お打ち合わせの、雨トイも出口の方向を調整。

K様 お待たせしました。 全ての工事の、完成です! 予定の工期よりも長くなりましたが、丁寧に作業が出来たと思います。 今回は、アパートメントとご自宅両方の工事をご依頼いただき、誠にありがとうございました。 今後も地元で頑張ります! ありがとうございました!
