スウェーデンハウス住宅の塗り替え工事(外壁・屋根塗替え工事)
1日目から工事完了まで

【 O様邸・塗装工事のはじまり~終わりまでの全て】
外壁サイディング塗装・モニエル瓦屋根の塗装工事です。
ウッドデッキの塗装も行います。
「家を守るための作業」・「雨漏り対策」・「塗装で塗ると見えなくなる下地処理」・「工事の裏側」を、ご確認ください。
10年~15年に一度の塗替え工事。
全力で工事をさせて頂きます。
1日目 塗装作業
≪工 事 仕 様≫
■サイディング外壁 超耐候ハイブリッドシリコンプレミアムシリコン
■付帯塗装 下地処理 + ファインパーフェクトトップ
■モニエル屋根 遮熱スーパーパラサーモシリコン (モニエル瓦仕様)

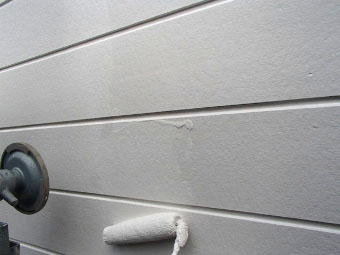

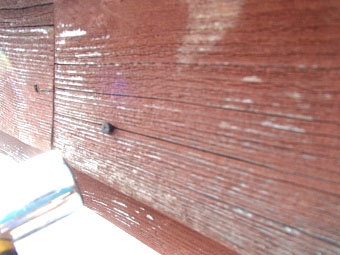

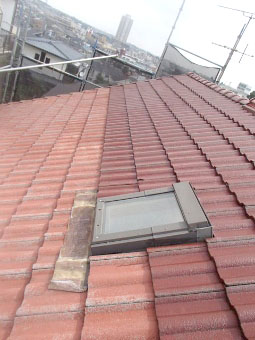

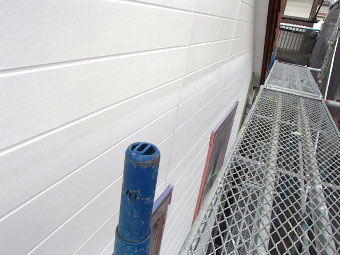

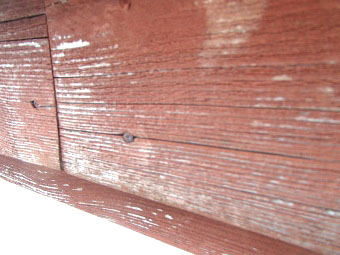

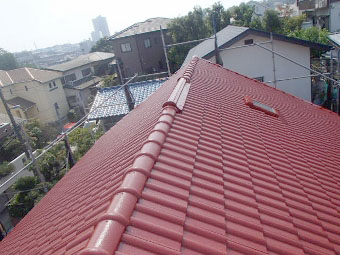

■ 工事前の様子

■足場組立

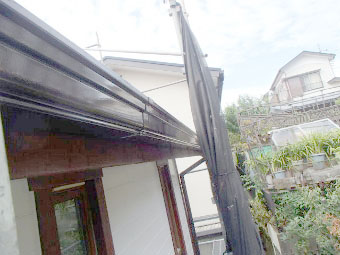

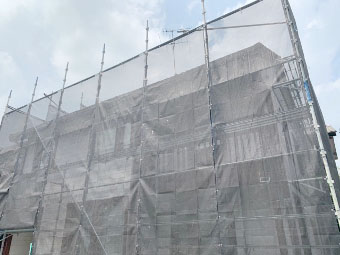

足場の組み立て完了です。
明日からよろしくお願いします。
2日目 塗装作業

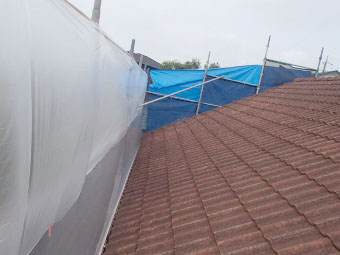

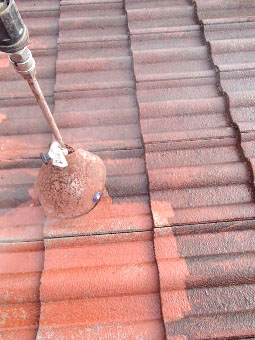

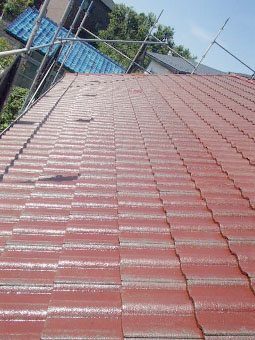

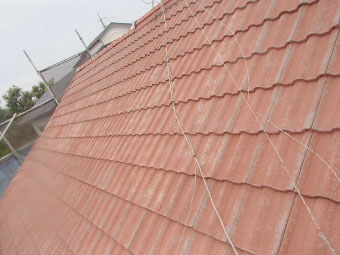

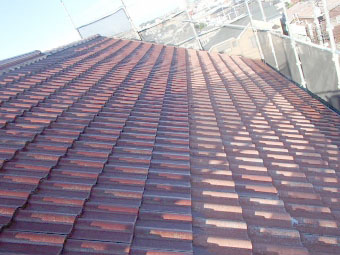

■モニエル瓦 高圧洗浄

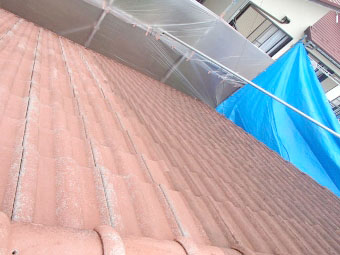

本日の洗浄前に、足場メッシュシートと内側さらに、ビニール養生にて飛散防止に努めます。

では、洗浄開始。
経年の汚れやカビ、藻類を落とします。

洗浄中

洗浄後
■外壁周り 高圧洗浄

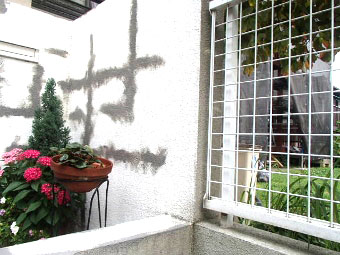

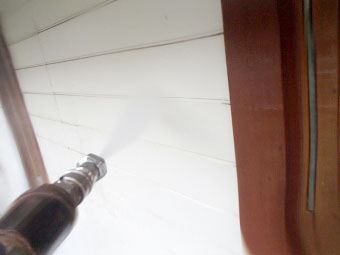

次に、外壁や付帯部の高圧ジェット洗浄

門塀廻りも。。

エアコン室外機は、洗浄後の汚れの付着が見られましたので、洗い流しました。
3日目 塗装作業

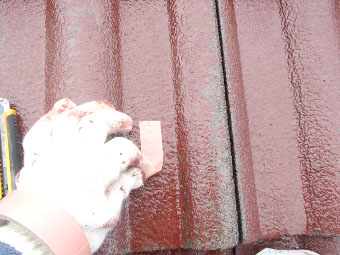

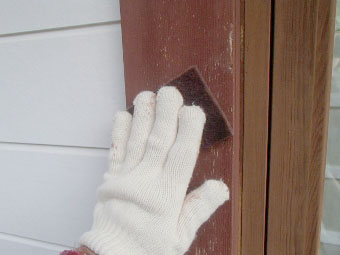

■破風板 下地調整

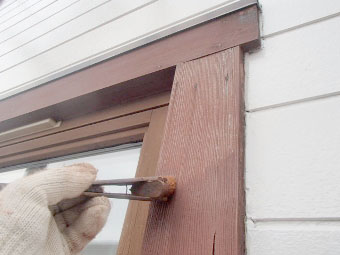

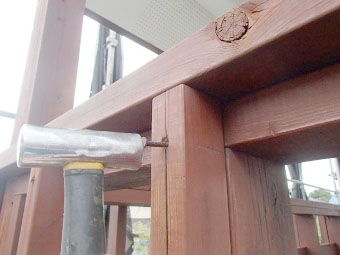

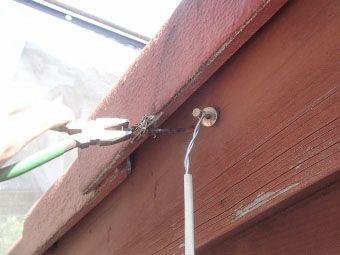

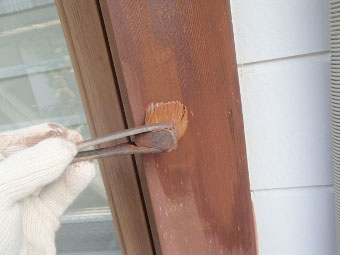

本日は、各所 塗装工程の準備です。 こちらは、破風板のアンテナビス。 使用しないとのことですので、抜いておきます。

頭が出ている破風板を固定する釘は、打ち直します。

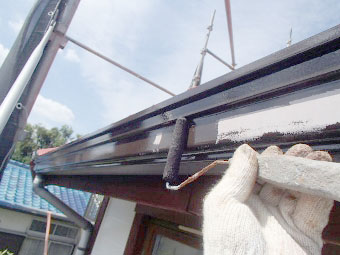

■軒天 塗装

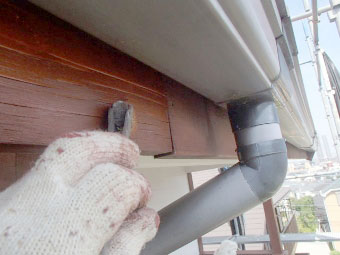

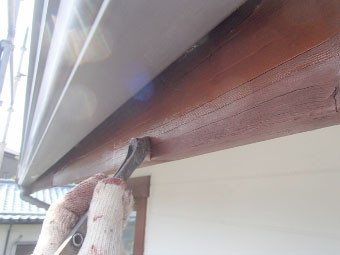

最後に軒天を、カチオン系つや消しタイプで塗装しました。
4日目 塗装作業

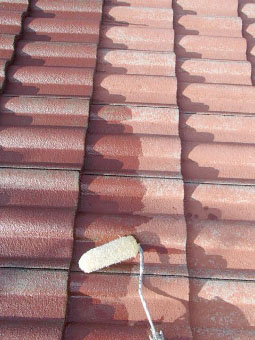

■モニエル瓦 下塗り

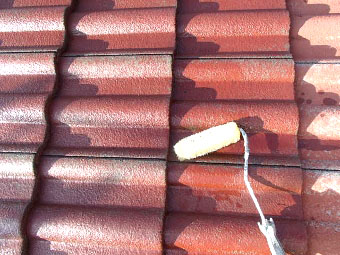

お打ち合わせのモニエル瓦用、下地強化プライマー。 遅延浸透タイプの、特殊な下塗り材です。

まず、面積を決めてから1回目の塗布。

続いて、先程の箇所を2回目の下塗り塗布。

このように、半乾燥状態で塗り重ねてゆきます。 このあとはお天気が心配なため、中断しました。 明日以降は、お天気次第ですが外壁と屋根の施工を日々、判断しながら施工します。。
5日目 塗装作業
■塗装前のビニール養生

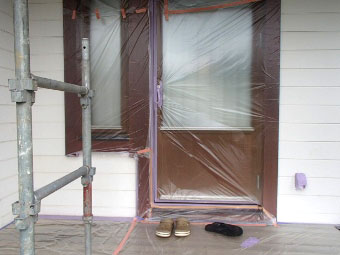

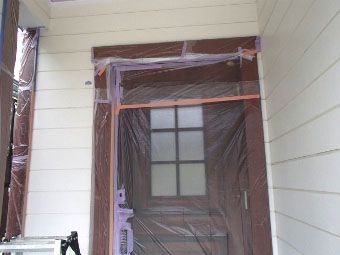

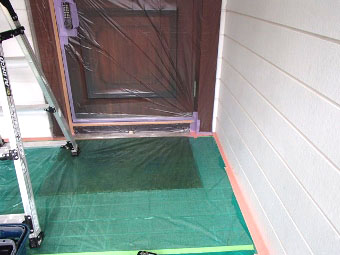

本日は、外壁廻りの施工を進めます。 ビニール養生から、ガラス等 塗料が付着しないよう各所を、守ります。

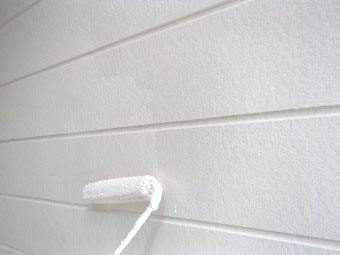

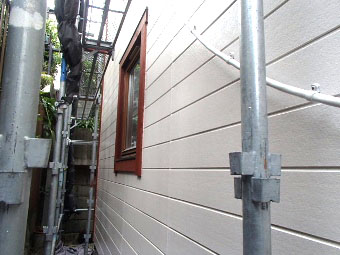

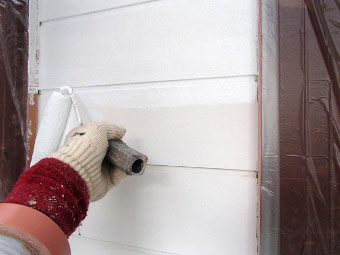

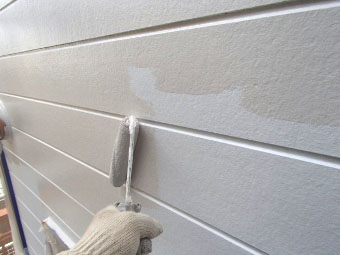

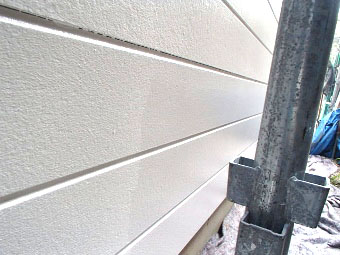

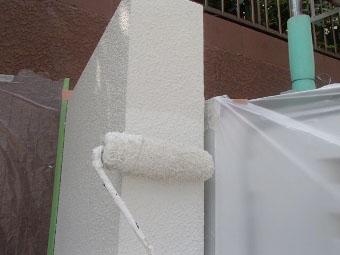

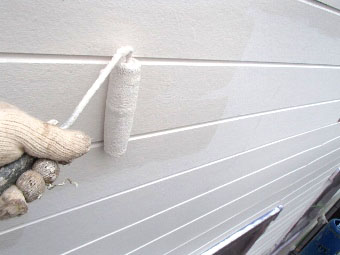

■外壁サイディング塗装 下塗り

南面と東面のから、施工します。 写真は、下塗り工程の様子です。

6日目 塗装作業

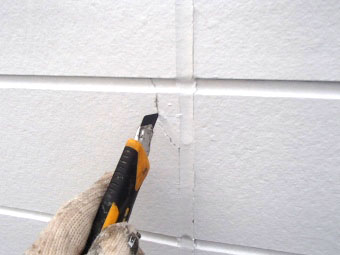

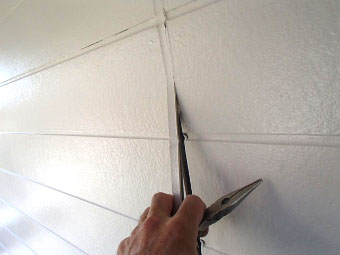

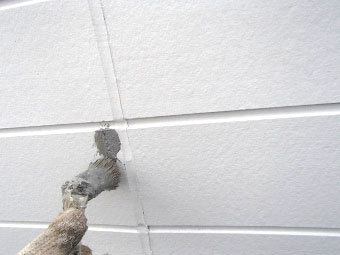

■サイディングのひび割れ補修

中塗り工程の前に、クラック処理です。 Vカット後、自閉型特殊防水にて対策します。

■外壁サイディング塗装 中塗り

O様 お打合せの超耐候ハイブリッドシリコン、プレミアムシリコンです。

写真は、中塗りのようすです。。

■門周り ひび割れ補修

中塗りの乾燥待ちの間に、門廻りの下地調整。 クラックの処理を、行いました。

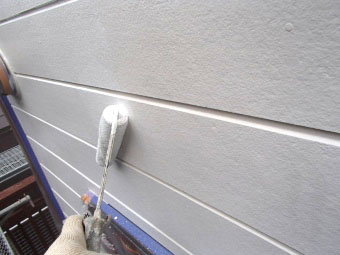

■外壁サイディング塗装 上塗り

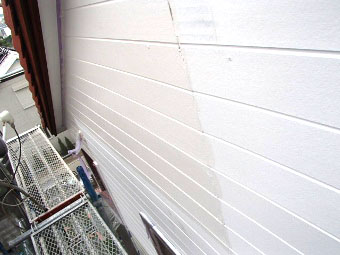

本日の最後は、上塗り。 昨日の続きで、南面と東面から施工しております。
7日目 塗装作業
■モニエル瓦 下塗り(続き)

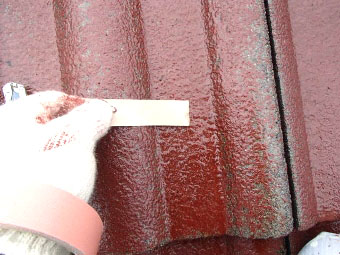

先日 お天気が気になりました屋根の、続きです。 写真は、モニエル瓦改修用 NTスラリー強化工法。1回目の、塗布。

NTスラリー、2回目の塗布。

3回目の、塗布。 表面のスラリー層を通過して、モニエル瓦本体に浸透するまで塗り込みます。。(とても大切)

本日は、ここまでです。
8日目 塗装作業
■ここがミソ トラブルが多いモニエル瓦の密着度合い確認

昨日の、残っていた下塗り工程後の写真です。 密着テスト、下塗り塗膜にカッター等で切れ目を入れます。

粘着テープで、切れ目を入れた箇所がテープに付着しないか、チェックします。 ここまできちんと施工したか、確認してから中塗り工程へと進みます。

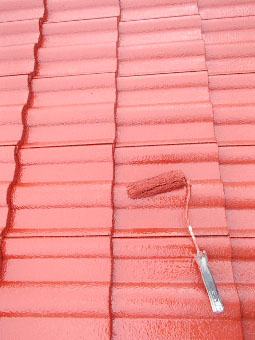

■モニエル瓦 遮熱塗装!

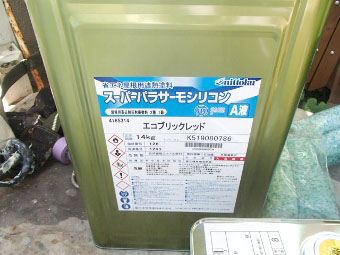

O様ご指定の、遮熱スーパーパラサーモシリコン

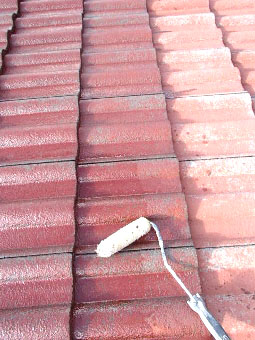

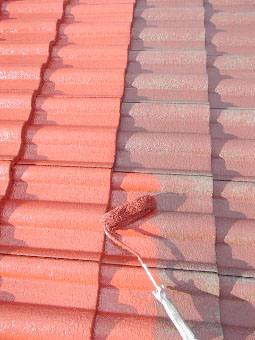

中塗り

上塗り。

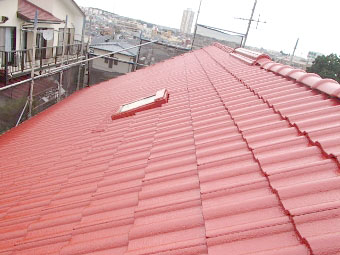

本日は、北側のモニエル瓦から施工しました。

■台風対策

あとは、台風対策で完了です。
9日目 塗装作業
■南面のモニエル瓦塗装

お天気も回復して、工事再開です。
O様 宜しくお願い致します。
本日は残っている南側のモニエル屋根を、施工します。
■モニエル瓦 専用下塗り材

遅延浸透タイプの、下塗り。 1工程目

2工程目です。

3工程目、お打合せでは2工程の予定でしたがモニエル瓦の劣化状況に合わせて、判断します。

下塗り完了ですが表面があめ色ですでにピカピカ。。
■スウェーデンハウス住宅の風合いを生かす

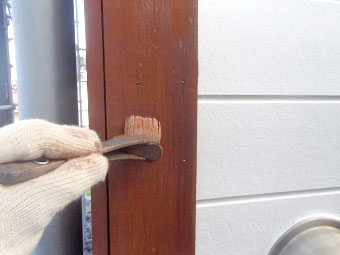

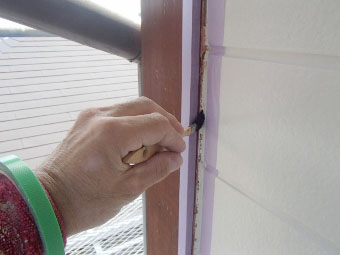

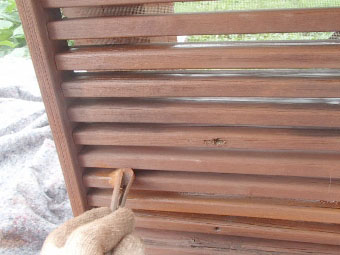

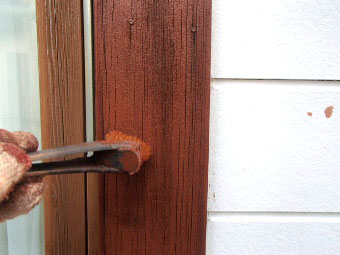

付帯塗装の破風板は、キシラデコール塗装1回目と2回目。

外壁の飾り幕板も1回目と2回目の塗布。

10日目 塗装作業

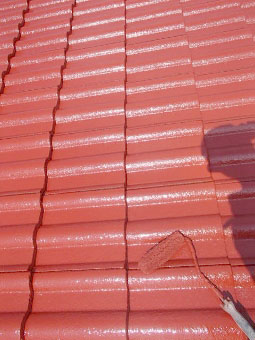

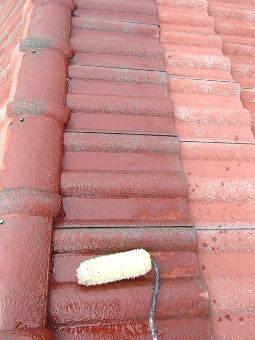

■モニエル瓦 塗装

本日は、南面のモニエル屋根を仕上げます。

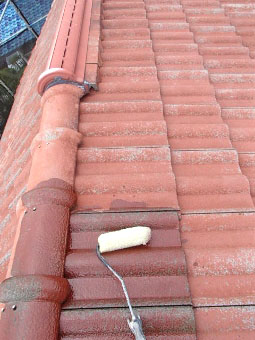

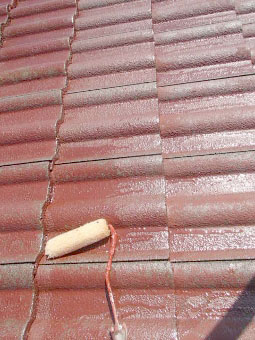

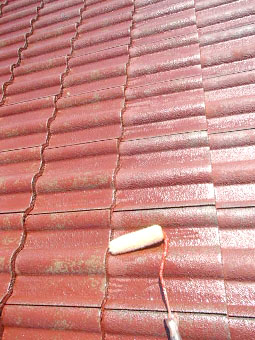

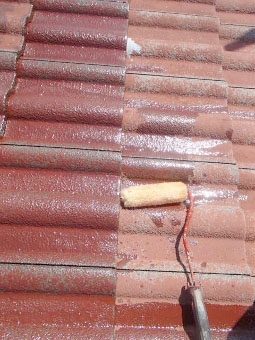

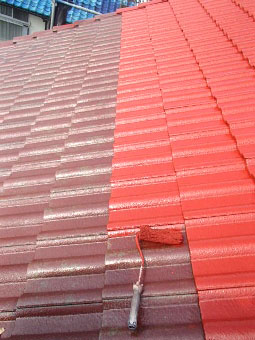

写真は、遮熱スーパーパラサーモシリコン中塗り。

続いて、上塗り。

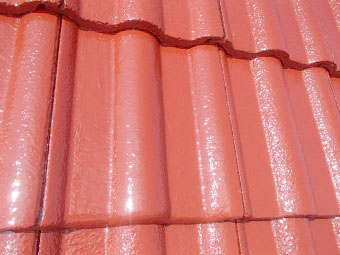

施工前と比べてください。 復活しました!

これにて、モニエル屋根は完成です。

次に、付帯塗装の下地調整。 3種4種ケレン

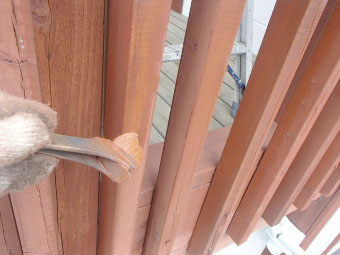

1回目と、2回目のキシラデコール塗装。

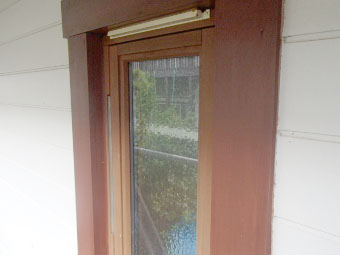

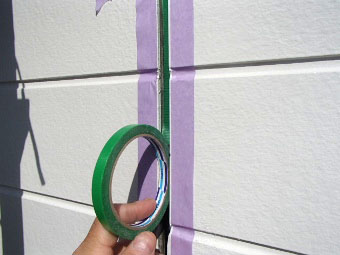

施工後の窓木枠。
11日目 塗装作業
■木製サッシ 塗装

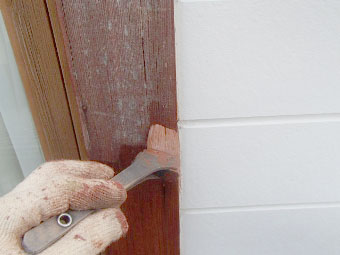

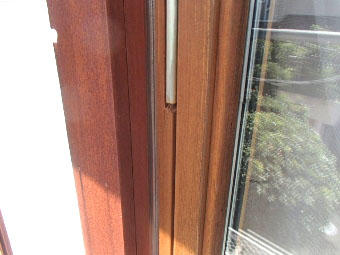

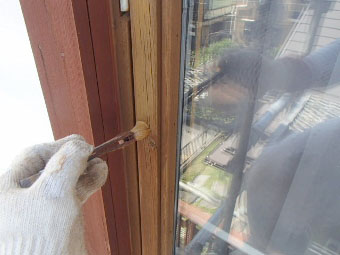

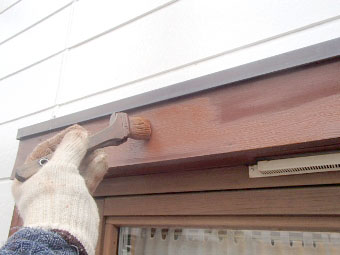

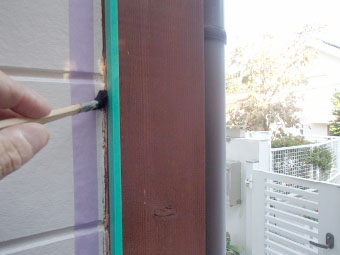

引き続き、スウェーデンハウス特有の木製サッシの施工です。 1回目と2回目の、キシラデコール塗装。

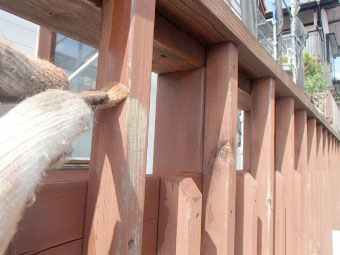

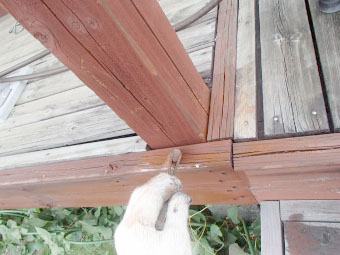

■ウッドデッキ 釘打ち直し

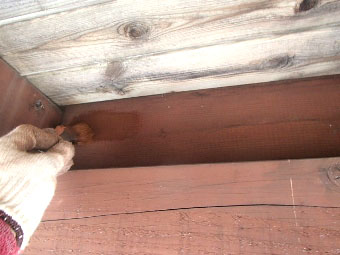

お庭のウッドデッキは、釘を打ち直してからキシラデコール塗装です。

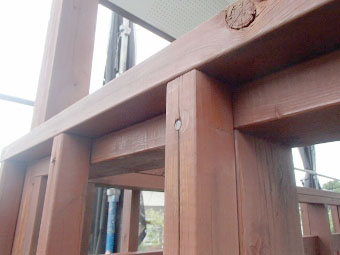

■手すり 防腐剤塗装

こちらは手すりの施工の様子。
12日目 塗装作業
■北側・西側 養生&下塗り

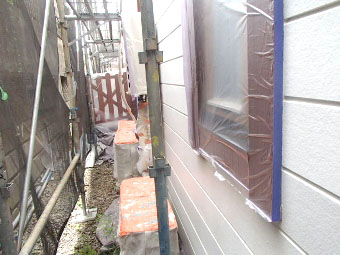

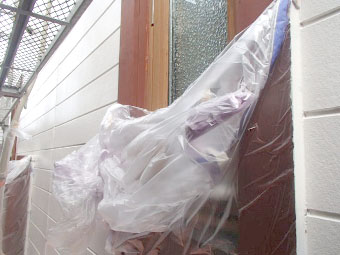

本日は残している外壁サイディングの北側と、西側の施工に取り掛かります。 ビニール養生後、下塗り。

■ベランダの防腐剤

ベランダのキシラデコール 塗装もすすめました。

13日目 塗装作業
■北・西面 サイディング中塗り

外壁サイディングの続きです。 北面、西面ともに中塗り工程。 ここで一度乾燥させます。
(乾燥待ちの間に、お昼ごはんへ行きます・・・)
■北・西面 サイディング上塗り

ごはんでエネルギーを補充後は、先程の中塗り面の仕上げ。 各所、上塗り工程です。

■ドア周りの養生 はがし

ビニール養生を撤去して、外壁サイディングも東西南北上塗りの完成です。

14日目 塗装作業

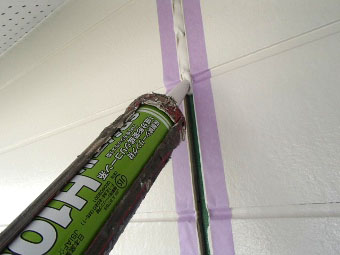

■サイディング目地 コーキング作業

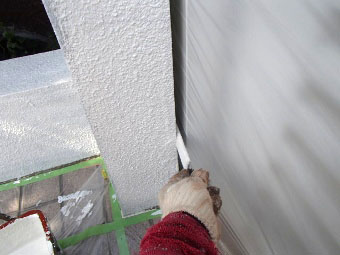

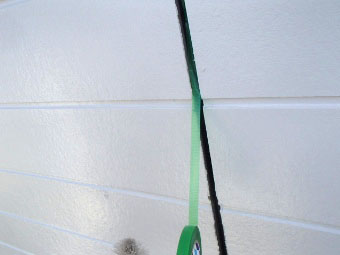

本日から外壁サイディングの目地を施工します。 既存の古いコーキング材の撤去からです。

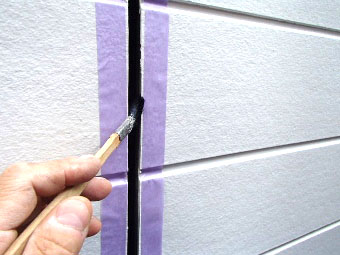

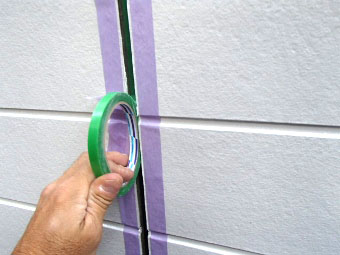

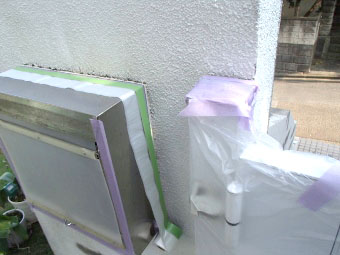

3面接着防止の、ボンドブレーカー貼り付け

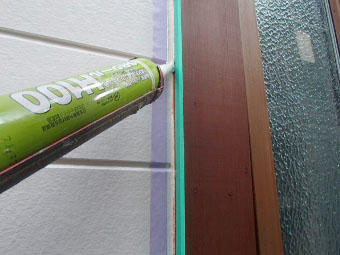

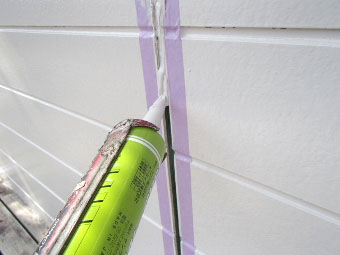

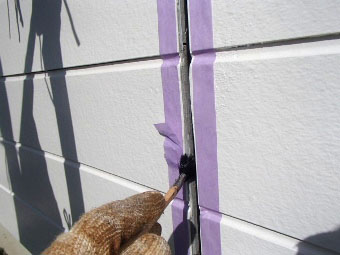

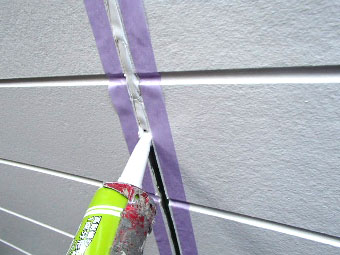

新規コーキング材は、超耐候のSRシールH100

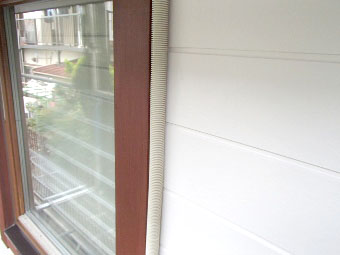

■窓枠周りなども 防水処理

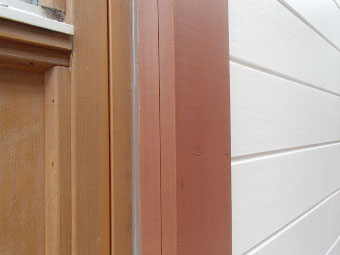

木製サッシの、廻りも同様に。

15日目 塗装作業
■コーキング作業

本日も、外壁サイディングの目地コーキングです。

古いコーキング材を撤去後、コーキング用密着プライマーの塗布。

ボンドブレーカー貼り付け。
」

3面接着防止で、超耐候のSRシールH100の伸縮性能を100%発揮させます。

サッシ廻りも、同じくです。

■木製サッシ 防腐剤

同時に、スウェーデンハウス特有の木製サッシは、キシラデコール塗装。

16日目 塗装作業
■コーキング作業

外壁サイディングの目地の、続き。
コーキング用密着プライマーの塗布後、3面接着防止のボンドブレーカー貼り付け。
仕上げに、超耐候のSRシールH100

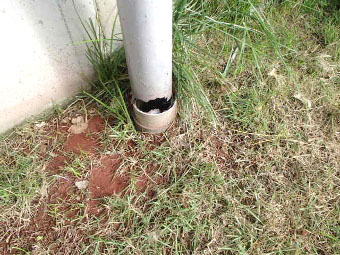

■雨トイの割れ 補修

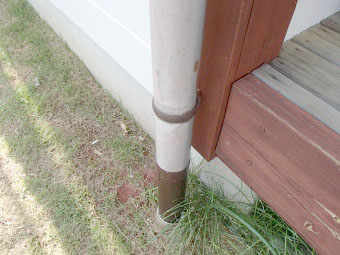

お打合せのウッドデッキ脇のたて樋は、ジョイントパーツにて交換しました。。

■雨トイの塗装

仕上げは、お打合せのの色で塗装してます。

■ありがとうございます!

O様 ありがとうございます! いただきます。
17日目 塗装作業

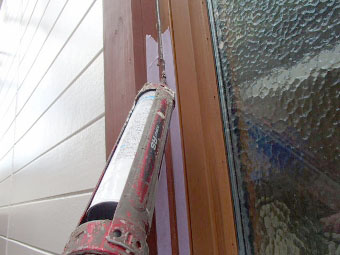

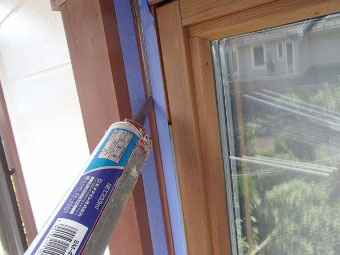

■窓枠 防水コーキング

外壁のワーキングジョイント目地も終わり、本日は木製サッシのコーキングです。
外壁の色とは変更して、木製サッシに合うよう打ち替えました。

■雨トイ 塗装

残っている付帯塗装の雨樋も、進めます。

18日目 塗装作業
■防水コーキング処理

昨日の続きです。
木製サッシ用の、コーキング工程。

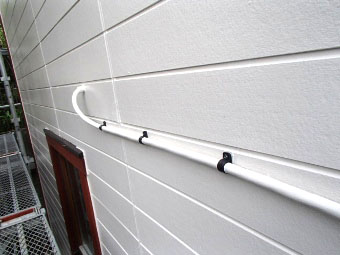

■外していた配線類 復旧

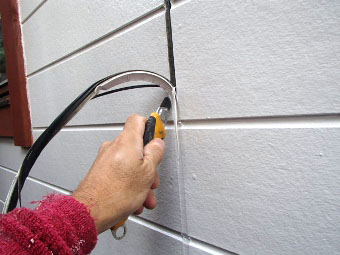

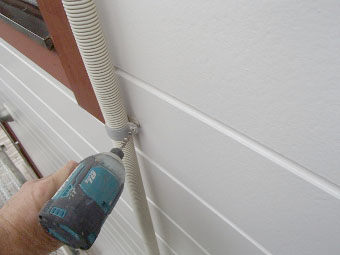

外壁サイディングをきれいに塗り込むため、取り外した配線関連も元に戻します。
工事前は、金属の固定金物が使われていたため、施工後さびないよう樹脂製品に交換しました。

こちらも、同様です。
19日目 塗装作業

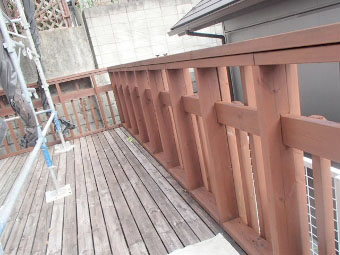

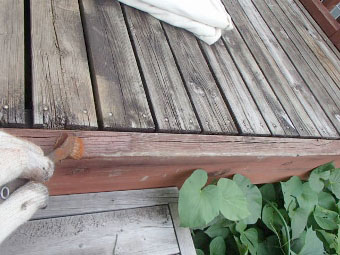

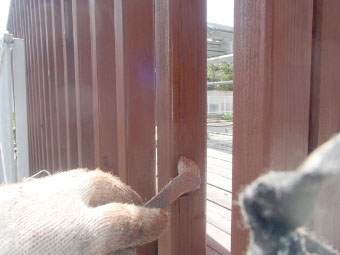

■ウッドデッキ 防腐剤

本日は、ウッドデッキを仕上げます。
各所、キシラデコール塗装1回目と2回目の塗布。

手摺も、1回目と2回目の塗布。

完成後は、施工の為 外しておいたフェンスを元に戻しました。
20日目 塗装作業

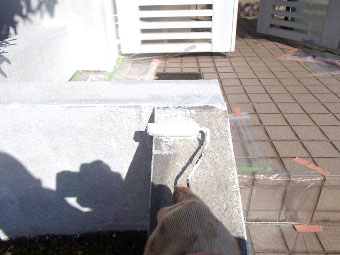

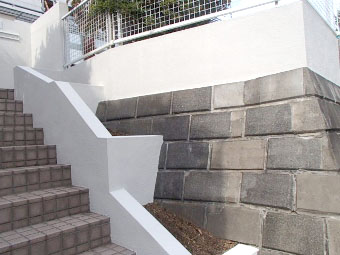

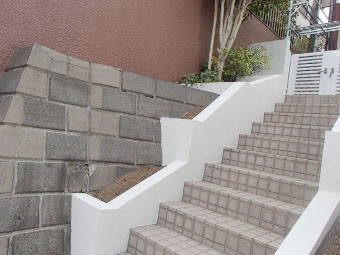

■門周りの塗装

本日は、門廻りの施工です。
門塀に付属しているポスト廻り等、塗料が付着しないようビニール養生。

次に、下塗り。

中塗り。

上塗り。

細部もできる限り、丁寧に施工しております。。

門廻りも、きれいになっております。

あとは、清掃して仮設足場の解体です。
しばし、お待ちくださいませ。
21日目 塗装作業
■すべての作業が完了しました!

仮設足場の解体が終わり、全ての工事の完成です。 途中のアンテナのお打ち合わせ等、ご協力をありがとうございます。 今後は、自主点検でお伺いします。 今後とも宜しくお願い致します。 ありがとうございました!

スウェーデンハウス住宅の塗替え
~外壁リフォーム工事 外装の色んな所の補修工事~
今日から我が家はキレイにかわる
外壁塗装リフォーム
■塗替え 防水 屋根交換工事なら
0120-770-591
0120-770-591
にご連絡下さい
■ジャパンテック神奈川の外壁塗装工事 実績
