サイディング壁の塗替え『コーキング目地は高耐候仕様』VOL513

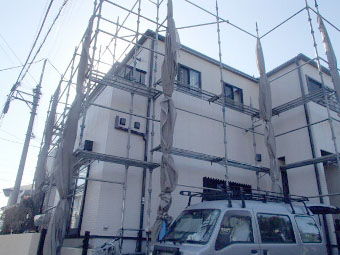

藤沢市 H様 1日目から工事完了まで
サイディング壁

工事前

工事 完了写真
コロニアル屋根
工事前
工事 完了写真
【 H 様邸・塗装工事のはじまり~終わりまでの全て】
工事中の様子は、このページでご説明させて頂きます。「家を守るための作業」・「雨漏り対策」・「塗装で塗ると見えなくなる下地処理」・「工事の裏側」を、ご確認ください。10年~15年に一度の塗替え工事。全力で工事をさせて頂きます。
NO、513 塗装工事の仕様
≪工 事 仕 様≫
■サイディング外壁塗装
>>> ファインパーフェクトトップ (日本ペイント)
■サイディング目地 コーキング
>>> 高耐候型 コーキング材 H100
■コロニアル屋根塗装
>>> 遮熱パラサーモシリコン (日本特殊塗料)
■付帯塗装
>>>ファインパーフェクトトップ (日本ペイント)
1日目 塗装作業

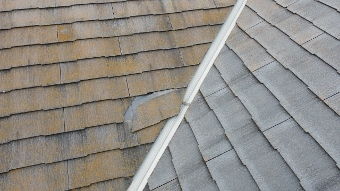

■工事前の様子

↑ サイディング外壁

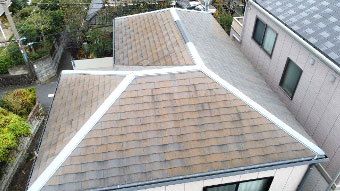

↑ コロニアル・スレート屋根
見積もり調査の際に撮影した写真です。 屋根はドローンにて空撮をしています。
東西南北で傷みが違うのがよく分かので、愛用しております。。。
■外壁工事 足場の組立

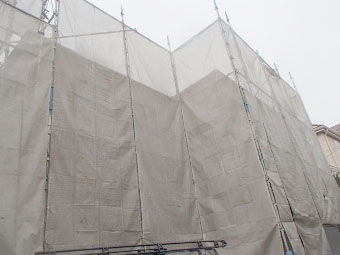

工事開始の仮設足場です。
お車の移動を、ありがとうございます。 明日は、高圧ジェット洗浄で建物をきれいにします!
2日目 塗装作業

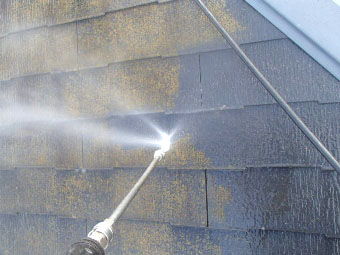

■コロニアル屋根 高圧洗浄

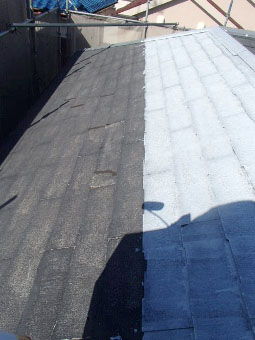

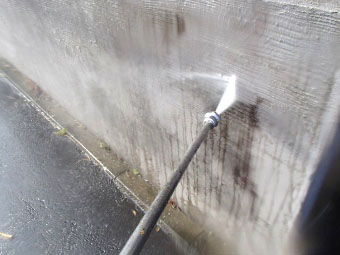

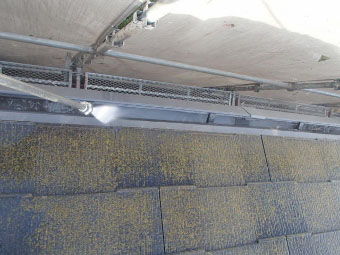

コロニアル屋根から高圧洗浄します。 経年の汚れとカビ、藻類を除去。一緒に雨トイ内部も掃除しておきます。 H様 ご確認くださいませ。

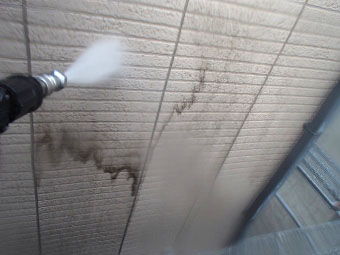

■外壁サイディング 外壁サイディング洗浄

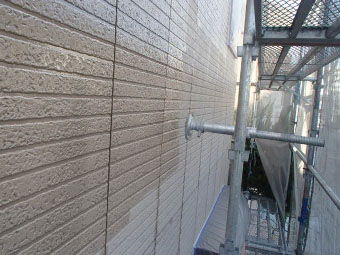

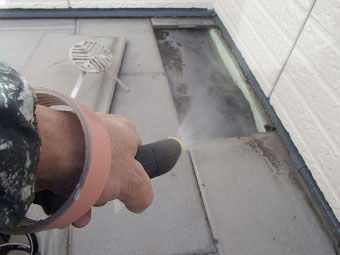

続いて、外壁サイディングも。 きれいな塗装素地を!
■外壁工事 玄関・門ペイの洗浄

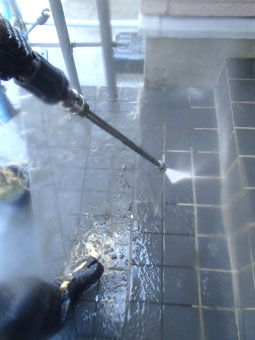

最後に、門塀と玄関床タイルを洗って洗浄の完了です。
3日目 塗装作業

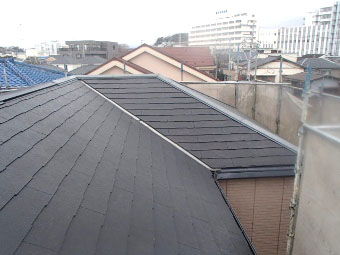

■コロニアル屋根 割れ

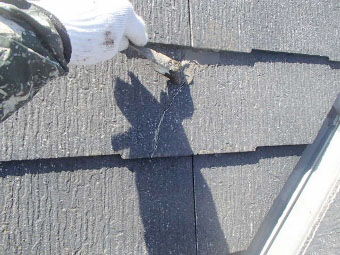

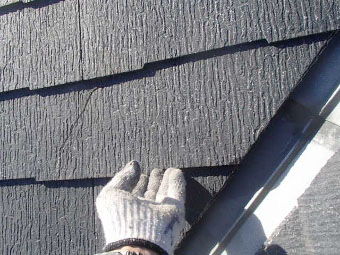

H様 洗浄後は、お約束のコロニアル屋根破損部の補修です。
きれいに洗っておいた破損部分を、ノリで接着します。接合部分は、防水材にて止水処理を行います。 乾燥後は、全体と同じように施工して元に戻します。 ご安心くださいませ。
■コロニアル屋根 台風・強風対策です

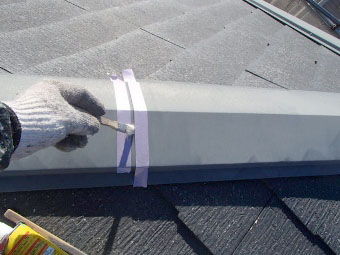

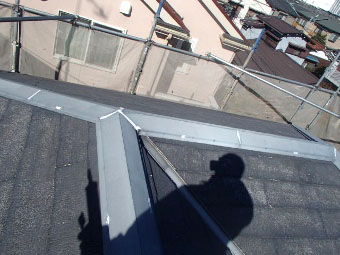

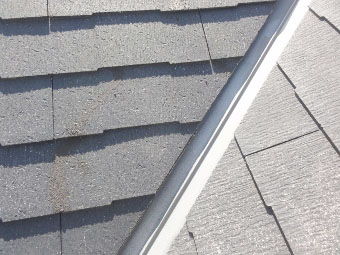

次に、棟包み板金の施工。 施工後の台風対策、ビスで補強して施工後に備えます。

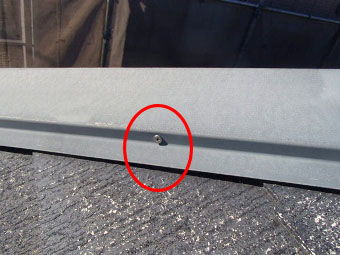

■コロニアル屋根 棟押さえのジョイント

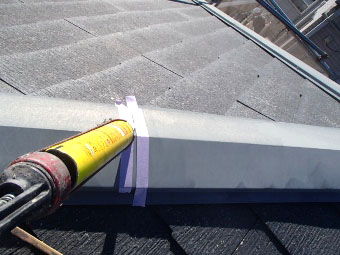

先ほどの棟包み板金は、ジョイント部をコーキング止水。

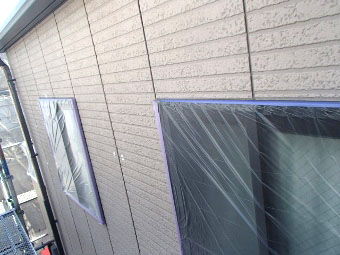

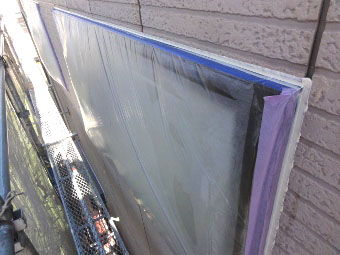

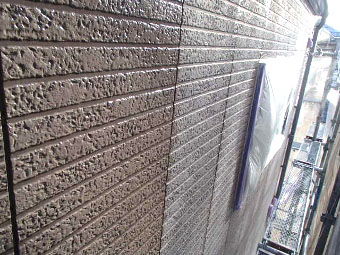

■外壁サイディング 塗装前のビニール養生

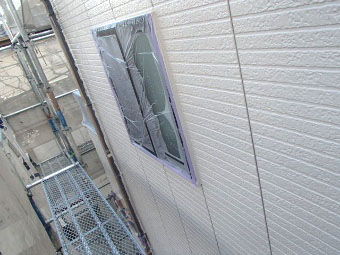

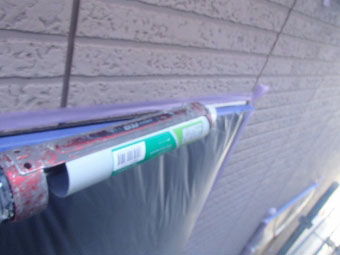

最後に、一部サッシのビニール養生を進めました。
4日目 塗装作業

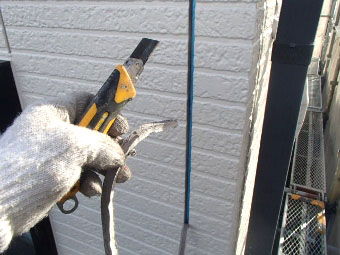

■外壁サイディング コーキング(窓回り)

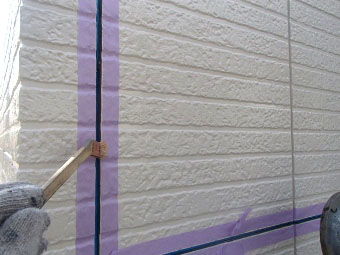

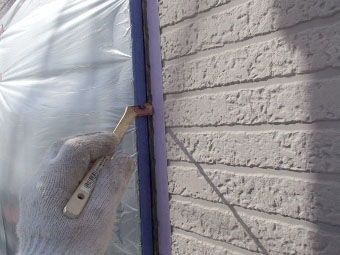

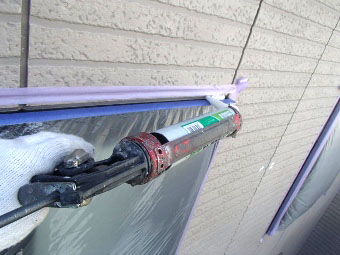

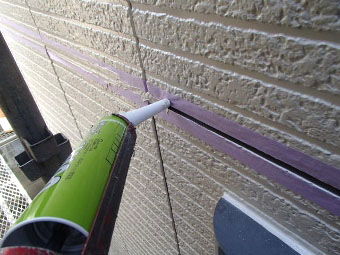

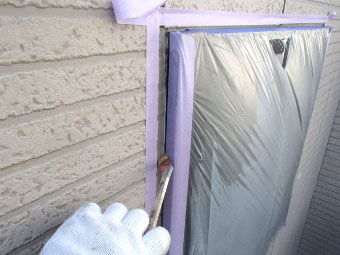

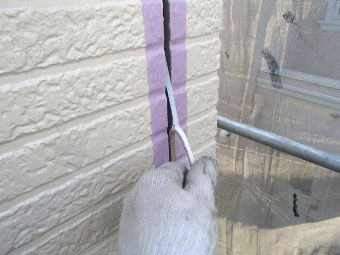

ビニール養生後は、サッシ廻りの止水コーキング。
コーキング用密着プライマーの塗布して、コーキングを注入します。
■外壁サイディング 下塗り材

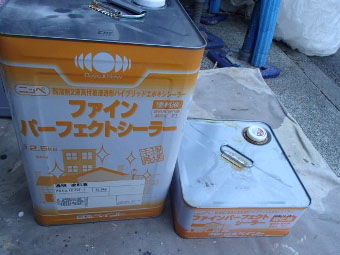

外壁サイディングに塗装する材料です。 写真は下塗り材です。
初めての塗り替えや、傷みが激しいときに使うタイプの塗料で、非常に高品質な材料です。

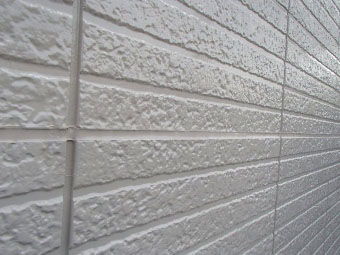

■外壁サイディング 下塗り (細部から)

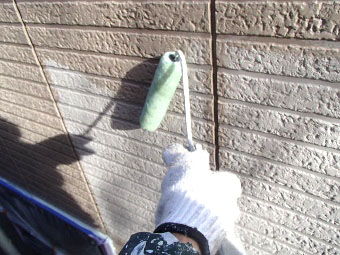

外壁サイディングの下塗り工程。 ファインパーフェクトトップ専用の、下塗りシーラー。

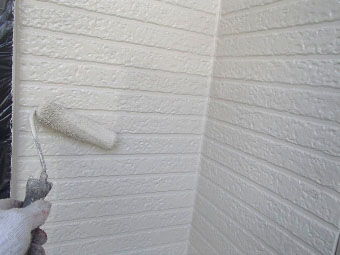

■外壁サイディング 下塗り (全体)
全体は、ローラーで。。
■コロニアル屋根 割れ補修
H様 ご確認ください。 昨日補修の、コロニアル屋根破損部の補修の様子。 念のため、撮影しました。。 つなぎ目も防水処理してありますので、安心です!
5日目 塗装作業

■外壁工事 玄関の天井

玄関ポーチ天井塗装から、本日もよろしくお願いいたします。
■コロニアル屋根 下塗りの材料
コロニアル屋根の下塗りには、浸透タイプの遮熱プライマーを塗ります。 下塗りから上塗りまで、全ての工程に遮熱性能を有した塗材で施工致します。
■コロニアル屋根 下塗り(浸透タイプ) 1回目
遮熱プライマー 1回目の施工。

■コロニアル屋根 下塗り(浸透タイプ) 2回目

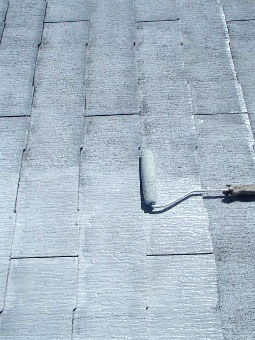

続いて、2回目の施工。屋根材にしっかりと浸透して、中塗り材、上塗り材がコロニアル本体に吸い込まれないよう強い下地を作りました。

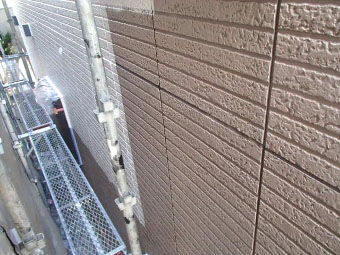

■外壁サイディング 使用する塗料
サイディングに塗る材料です。 日本ペイントの材料です。

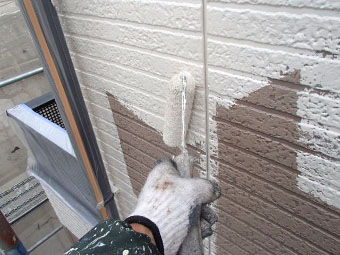

■外壁サイディング 中塗り

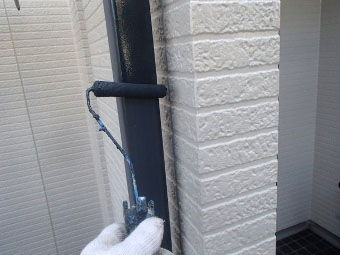

外壁サイディングに中塗り工程です。 ご指定の色にて。。
6日目 塗装作業

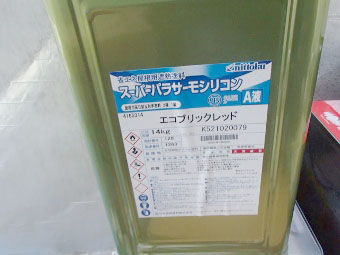

■コロニアル屋根 使用する塗料
コロニアル屋根の中塗り工程。 遮熱スーパーパラサーモシリコン、お打合せのエコブリックレッドです。

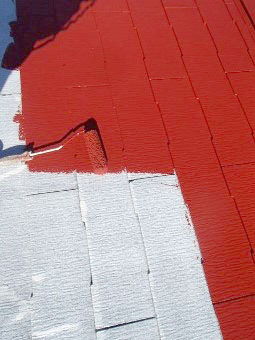

■コロニアル屋根 中塗り
次の上塗り工程は、後日施工致します。

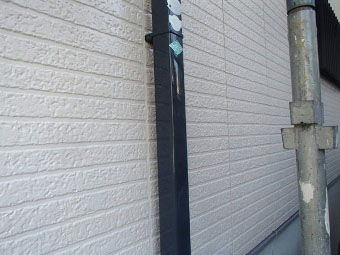

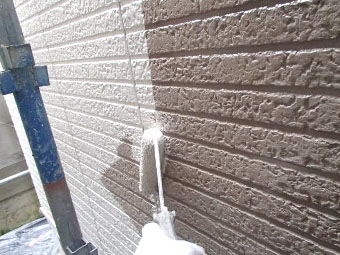

■サイディング外壁 中塗り

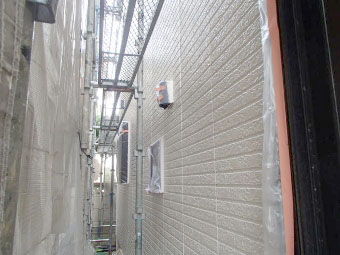

外壁サイディングは、北西面を施工します。 昨日の続き工程ですが、ラジカル制御高耐候ファインパーフェクトトップ。外壁サイディングの上塗り工程も、後日の施工となります。
7日目 塗装作業
■コロニアル屋根 材料・・・タスペーサー
本日のコロニアル屋根、上塗り工程前の準備。
■コロニアル屋根 タスペーサー取付

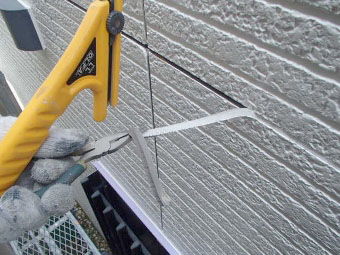

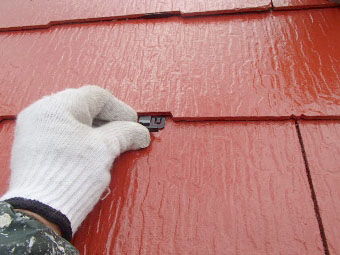

毛細管現象による雨漏りを防止するため、タスペーサーを取り付けます。

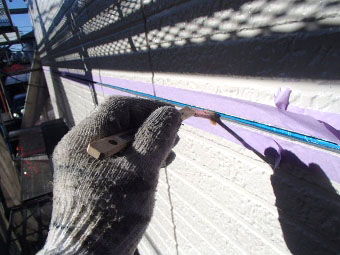

■コロニアル屋根 上塗り

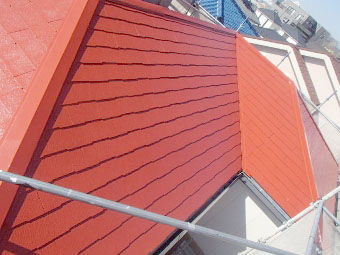

仕上げの、遮熱スーパーパラサーモシリコン上塗り。

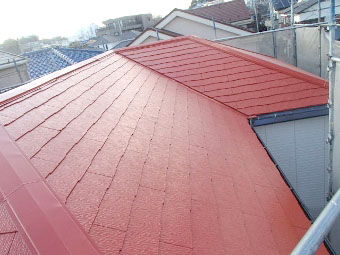

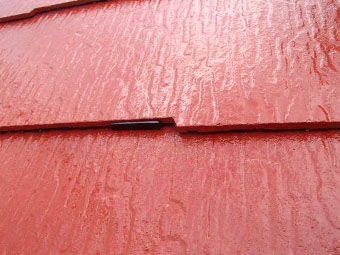

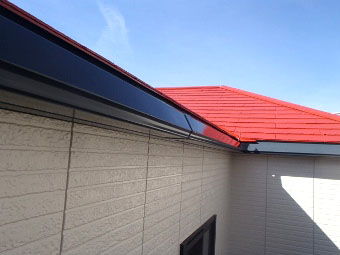

■コロニアル屋根 コロニアル屋根塗装 完成
経年の劣化から、屋根材を守ります。。

■サイディング外壁 上塗り

外壁サイディングの上塗り。 昨日のサイディング北西面の続きです。 ラジカル制御高耐候ファインパーフェクトトップ。
8日目 塗装作業
■サイディング外壁 南面と東面
外壁サイディングは、残っている南東面の施工です
ビニール養生から。

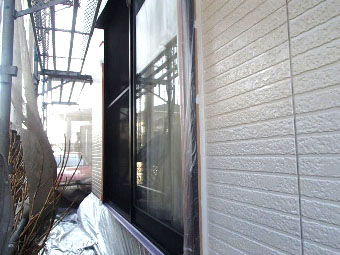

■サイディング外壁 窓廻りコーキング

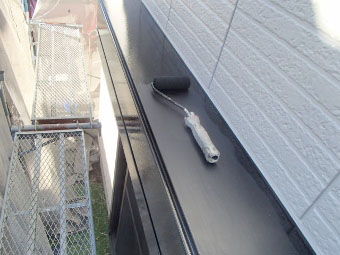

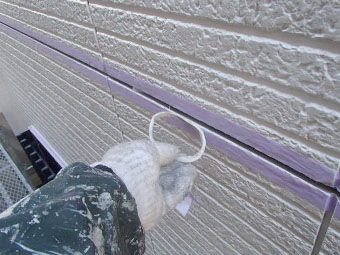

次に、サッシ廻りの止水コーキング、コーキング用密着プライマーを塗ってからコーキング材を注入します。

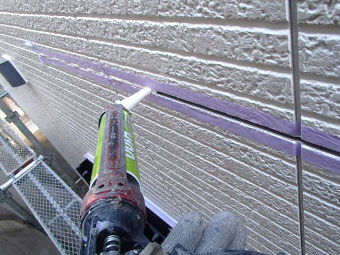

■サイディング外壁 目地コーキング
本日の最後は、先日上塗り工程のサイディング北西面。 目地の劣化しているコーキング材を撤去しておきます。 打ち替えは、後日施工します。
9日目 塗装作業
■サイディング外壁 下塗り
外壁サイディングに下塗り工程。
南面と東面の施工。

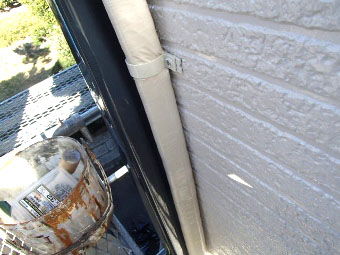

■サイディング外壁 雨トイ

ラジカル制御高耐候ファインパーフェクトトップです。 付帯部の施工は、雨トイ。
10日目 塗装作業
■サイディング外壁 南面と東面

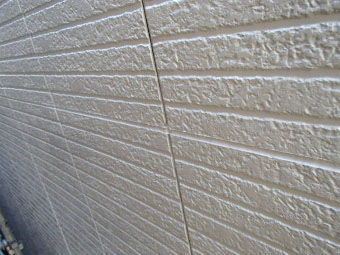

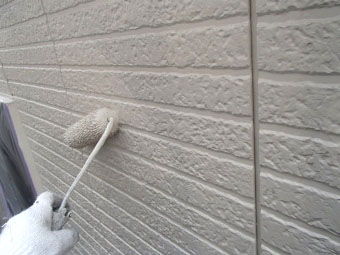

南面・東面の外壁サイディングです。 ファインパーフェクトトップ中塗り。
中塗り後の様子です。

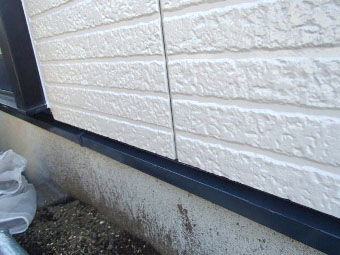

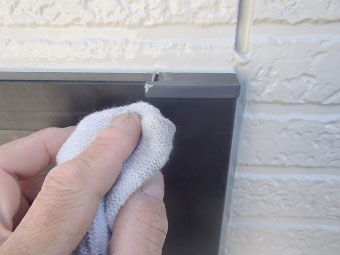

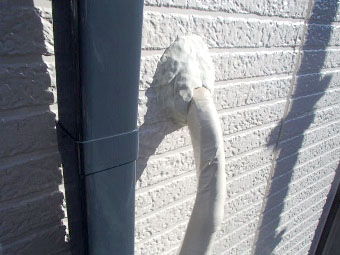

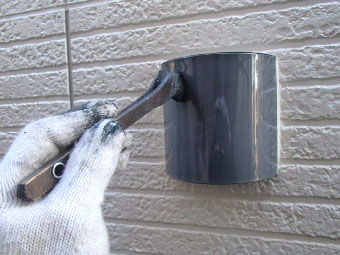

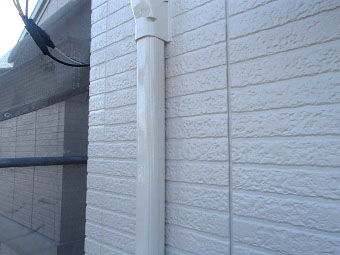

■サイディング外壁 雨トイ

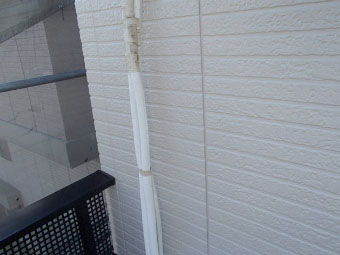

雨トイ(タテトイ) の施工。
■サイディング外壁 コーキング作業

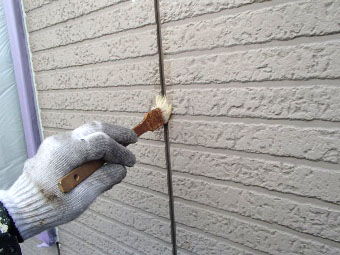

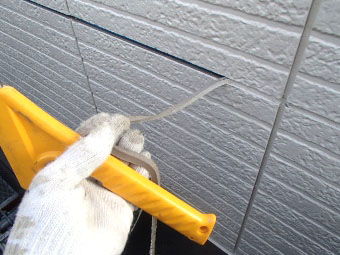

サイディング目地は、劣化した既存のコーキング材を撤去しました。
11日目 塗装作業
■サイディング工事 南・東面 上塗り

外壁サイディング、残っている南東面の上塗り工程。

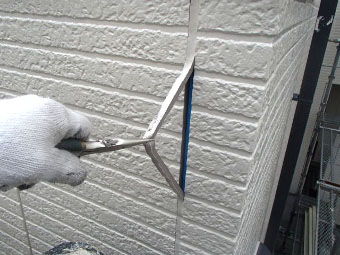

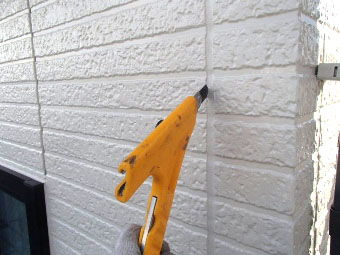

■サイディング外壁 古いコーキング撤去
本日の最後に、劣化した新築時のコーキング材を撤去します。
12日目 塗装作業
■新しいコーキング材のご紹介

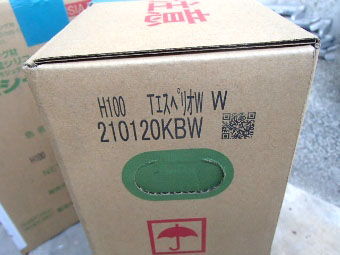

外壁サイディングが完成しましたので、本日からサイディング目地の工程です。
使用する材料は、メーカー発表期待耐用年数 30年のSRシールH100!
■コーキング目地 プライマー

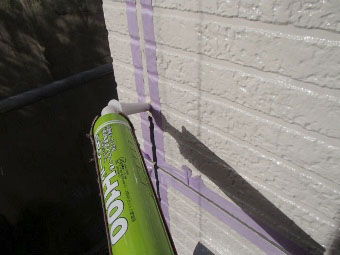

まず、コーキング用密着プライマーを塗布。
■コーキング目地 ボンドブレーカー
■コーキング目地に注入

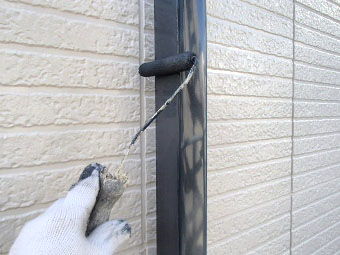

先ほどのSRシールH100。
■コーキング目地の仕上がりの様子
ヘラ等で充填して、完成です。
13日目 塗装作業
■コーキング目地 プライマー
本日もサイディング目地の施工です。 密着プライマーの塗布。
■コーキング目地 ボンドブレーカー
3面接着防止のボンドブレーカー貼り付け。
■コーキング目地に注入
コーキング目地に新しいコーキング材を注入します。
■コーキング目地の仕上がりの様子
完成です。。
■シャッターBOXの塗装
作業を終える前に、明日以降の準備。 付帯塗装のシャッターBOXに、下塗り。
明日も、宜しくお願い致します!
14日目 塗装作業
■換気フードの塗装
付帯部を進めます。
各所、ラジカル制御高耐候ファインパーフェクトトップです。
■雨トイの塗装

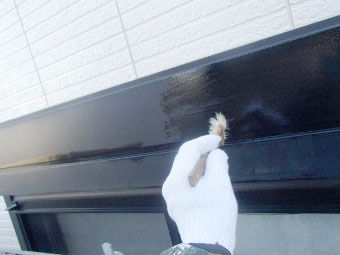

雨トイの塗装の様子です。 ファインパーフェクトトップを塗装しています。

■基礎水切りの塗装
こちらは、基礎廻りの水切り板金の施工後。

■外壁 配線類の復旧
15日目 塗装作業
■シャッターBOXの塗装
本日も、付帯部を進めます。 シャッターBOXのラジカル制御高耐候ファインパーフェクトトップから。

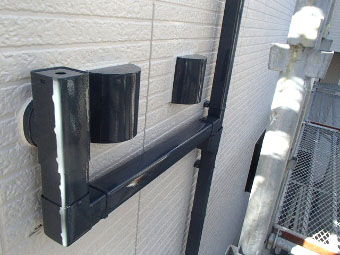

■外壁付属のエアコンカバー復旧
先程のエアコン冷媒管保護カバーも、ラジカル制御高耐候ファインパーフェクトトップで仕上げます。
■エアコンカバーの無い所
冷媒管保護カバー以外の箇所は、貫通穴部のパテを硬化して固定バンドも新品です。。
16日目 塗装作業

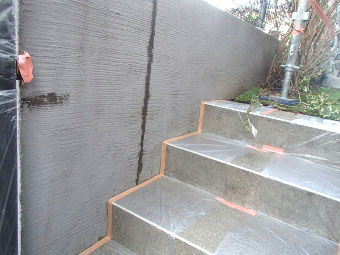

■外構廻りの塗装
建物本体が完成しましたので、お庭廻りの施工です。 養生とクラック処理から。 。

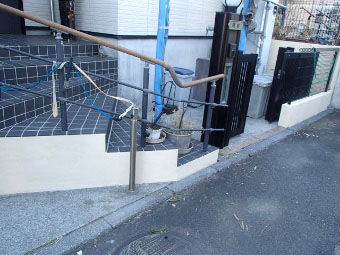

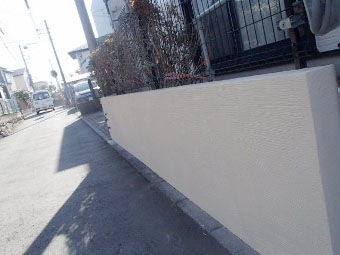

■外構廻りの塗装②
H様 門廻りの完成です。 養生とクラック処理後は、夢中で施工してしましました。
途中工程の撮影を忘れております、、 もちろん きちんと施工してありますので、ご安心ください。
17日目 塗装作業

■ベランダ廻りからの雨漏り確認
奥様とのお約束です。。
バルコニーの雨漏れ修理、治っているか確認しました。
ご安心ください、横抜きのドレインからは漏れていないようです。。
■見直し・手直しを行います
続いて、サッシ等見直しと清掃。
■みなおして・手直し・清掃
バルコニー廻りも、掃除します。
■家の周りの清掃

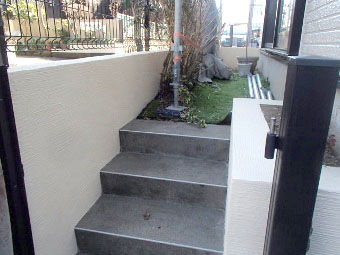

最後に、お庭廻りとカーポート廻りを清掃して塗装工程の完了です。
■あとは足場の解体です。
あとは、仮設足場の解体です。 しばし、お待ちくださいませ。
ジョリパット外壁塗装/屋根塗装 工事完了しました!
H様 お待たせしました。
仮設足場の解体が終わり、工事の完成です。
工事期間中は、私達が気持ちよく作業できるよう、ご配慮くださりありがとうございます。
今後は、自主点検に励みます!
ありがとうございました! 今後とも、よろしくお願いいたします。
~外壁リフォーム工事 外装の色んな所の補修工事~
ジャパンテック神奈川では、工事中の様子をお客様が確認できるように作業写真を更新しております。
もし、『うちの家と同じ壁だ』 『うちとおなじ屋根だ』 と思われた方。
一切の手抜きも工程も減らしておりませんので、あなたの家の塗装工事成功の為に、作業内容は参考にして頂ければと思います。
塗装工事で一番大切なのは、傷みに合わせた作業内容と下地調整です。
外壁3回塗りは当たり前。傷みがひどければ、4回塗り・5回塗りと増やしていきます。
■ジャパンテック神奈川の外壁塗装工事 実績
>>> (18区 すべてのエリア)
>>> (7区 すべてのエリア)
>>> 相模原市、大和市、海老名市、座間市、綾瀬市、厚木市、愛甲郡
>>> 鎌倉市、逗子市、横須賀市、三浦市
>>> 藤沢市、茅ヶ崎市、高座郡
>>> 平塚、秦野、伊勢原、小田原、二宮、南足柄、足柄上郡下郡
>>> 世田谷、町田市、八王子市、調布市、多摩市など
